Debido a que el concreto es uno de los pocos materiales de construcción que pueden verse afectados después del transporte, la adición de agua al concreto es uno de los mayores desafíos que enfrentan muchos sitios de construcción en la actualidad. El concreto listo para mezclar requiere la adición de agua, pero muchas personas prefieren hacer esto después de que el producto haya llegado de la planta de fabricación al lugar de trabajo. Si bien es posible agregar agua en el sitio, hay consideraciones que se deben hacer para garantizar que se mantengan tanto la calidad como el rendimiento. Al igual que el uso de concreto apropiado, el uso del agua requiere habilidad y conocimiento.
Cuándo agregar agua en el lugar de trabajo
Por lo general, se agregará agua en el sitio cuando el asentamiento deba llevarse a un nivel que sea aceptable o el nivel específico para un proyecto. Para hacer esto, es crucial que parte del agua del diseño de la mezcla inicial se haya retenido durante la etapa de mezcla inicial del proyecto para evitar la responsabilidad por parte del trabajador. Cuando se agrega agua, debe agregarse solo en la cantidad precisa necesaria, ya que la desviación por encima o por debajo de la asignación o especificación de la mezcla de diseño a menudo tendrá un efecto adverso en la capacidad de colocar el concreto correctamente.
Evite agregar demasiada agua
El mayor riesgo de agregar agua en el sitio es exceder los estándares para esa mezcla en particular. Un concreto premezclado seguirá los estándares de la industria relacionados con su propósito previsto y con respecto a la cantidad de agua que se usará en cada proyecto. Cuando se agrega demasiada agua, la resistencia del concreto puede reducirse, lo que lleva a una estructura más susceptible a futuras grietas.
Es importante que la adición de agua no aumente la proporción de agua a cemento por encima del máximo permitido en el diseño de la mezcla. Por lo tanto, la persona que agrega el concreto debe conocer la proporción y la cantidad que se puede agregar sin exceder esta proporción. Algunos productores de concreto incluyen esta información en los boletos de entrega ahora para evitar confusiones y problemas.
Si ya se ha agregado la cantidad de agua permitida y el asentamiento aún está por debajo del requisito, se puede agregar más a discreción del comprador o propietario. Al hacerlo, acepta la responsabilidad por cualquier problema que ocurra como resultado del agua adicional. Una alternativa común a la adición de más agua es usar un aditivo para concreto reductor de agua o un superplastificante para aumentar el asentamiento del concreto.
Cómo agregar agua en el sitio

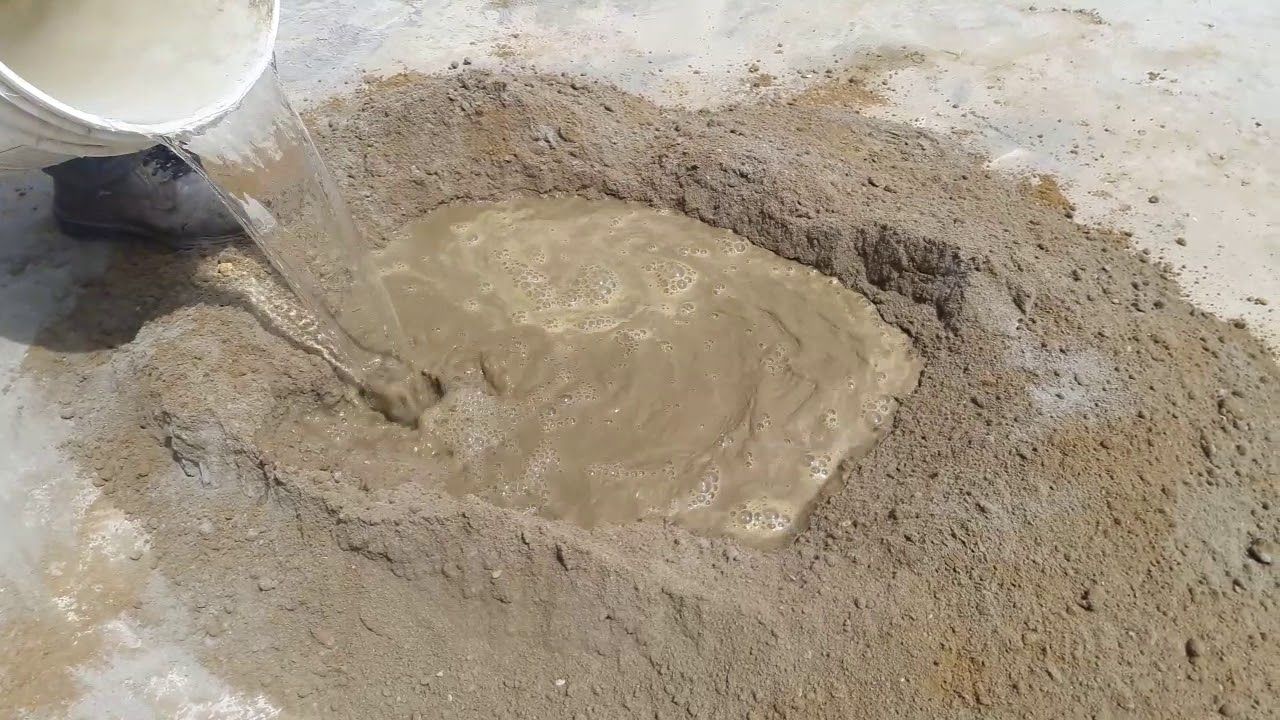

Si planea agregar agua a su trabajo, lo primero que debe hacer es asegurarse de conocer el asentamiento nominal especificado más las tolerancias para determinar el asentamiento máximo permitido. Además de este paso importante, a continuación se presentan algunos consejos para lograr un buen resultado.
Determine el asentamiento real antes de la descarga
Puede medir el asentamiento usando una muestra tomada del primer cuarto de yarda cúbica de concreto descargado. El resultado de esta medida puede usarse como un indicador de consistencia en lugar de una verdadera prueba de aceptación.
Agregue agua al lote completo
Al agregar agua a todo el lote de concreto, podrá evaluar el volumen del concreto retemplado. Una buena regla es usar un galón de agua por cada yarda cúbica en un aumento de asentamiento de una pulgada.
Mida y registre el agua añadida
Asegúrese de documentar cualquier agua añadida en el sitio.
Aumentar las revoluciones siguiendo el agua
Después de agregar agua al concreto, debe agregar 30 revoluciones adicionales del tambor mezclador a la velocidad de mezclado. Si el camión puede mezclar a 20 o más revoluciones por minuto, 10 revoluciones serán suficientes.
Controlar la cantidad de agua
Para evitar sobrepasar los límites máximos de asentamiento y relación agua/cemento, el volumen de agua debe controlarse cuidadosamente. Es mejor comenzar con pequeñas cantidades y luego agregar más según sea necesario.
Prohibir agua adicional en el sitio
Una vez que se ha alcanzado el revenimiento o la proporción adecuada, muchos sitios prohibirán la adición de cualquier otra agua durante la duración de un proyecto.
Establecer procedimientos por adelantado
Antes de comenzar a verter, es útil establecer reglas y procedimientos. Por ejemplo, debe establecer quién tiene la autorización para solicitar más agua y qué documentación se requiere cuando se agrega agua.
